結論を3行で
- 制作は企画・素材・デザイン・実装・現地確認・テスト・公開運用の7工程で整理できます。TOBIDASEのARスタンプラリー制作の目安は約1〜2ヶ月。素材制作、会場側の確認、掲示物の準備により変わります。
- 準備物はロゴ、キャラクター、スポット情報、認識対象、案内原稿、特典ルールの6項目で確認します。手元にない素材は、新規制作が必要か、既存素材で代用できるかを相談できます。
- 現地確認と設置許可、素材の利用許諾、関係者の確認期間を早めに日程へ組み込みます。ARの完成だけでなく、参加開始から終了後の案内までを公開前に確かめます。

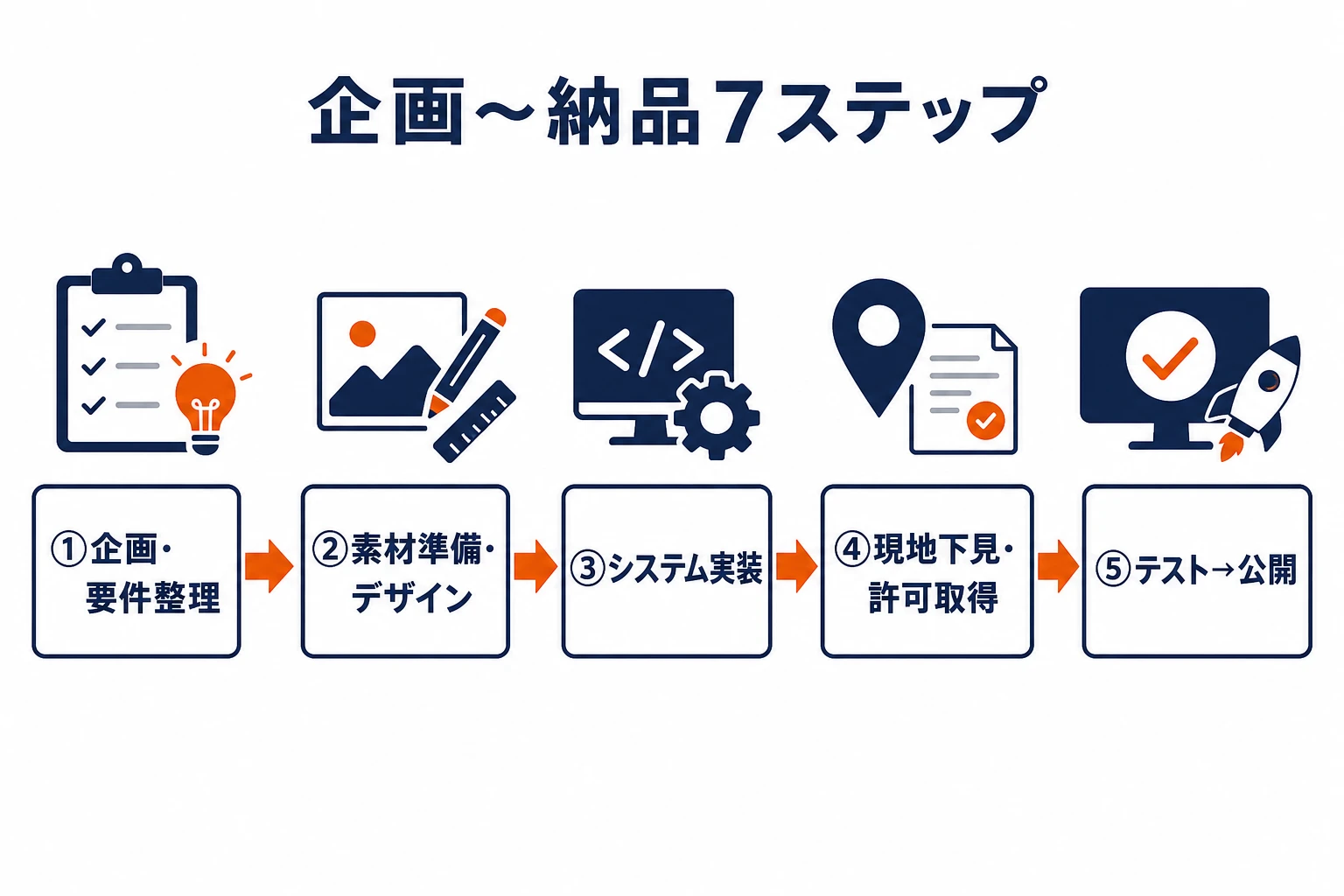

ARスタンプラリー制作の全体像【企画〜納品7ステップ】
ARスタンプラリーには、ARの演出に加えて、複数スポットの訪問判定、進捗の保存、完走や特典の条件を決める工程があります。次の7工程を出発点に、制作側と会場側の担当・確認期限を決めます。現地確認や許可の相談は、デザインや実装と並行して進めます。
- 企画・要件整理
- 素材準備
- 台紙・UIデザイン制作
- システム実装
- 現地下見・設置許可取得
- テスト・動作確認
- 公開・運用
現地下見・設置許可取得は、制作と並行して早めに進めます。
- ①企画・要件整理:目的、対象者、会場の動線、体験に使える時間を共有。ARの内容、スポット候補、スタンプ取得・完走・特典の条件を整理します。
- ②素材準備:手元にある素材、利用許諾が必要な素材、新しく制作する素材を分け、支給担当と確認期限を決めます。
- ③台紙・UIデザイン制作:案内、ARの起動、スタンプ台紙、進捗、完走後の画面をつなぎ、参加者が次に何をするかを確認します。
- ④システム実装:AR表示、スタンプ判定、進捗保存を制作します。端末変更やブラウザのデータ削除時にどう案内するかも、採用する保存方式に合わせて決めます。
- ⑤現地下見・設置許可取得:会場側と通信環境、掲示位置、歩行動線、設置・撤去の条件を確認します。下見の担当、回数、交通費などは見積もりに含まれる範囲を確認します。
- ⑥テスト・動作確認:対象端末と現地の条件で、参加開始からスタンプ取得、完走、特典の案内までを確認。修正と再確認の時間を確保します。
- ⑦公開・運用:公開・終了の作業、問い合わせ窓口、掲示物の点検を担当ごとに整理。監視や開催後の集計・レポートは、必要な項目と費用を事前に合意します。

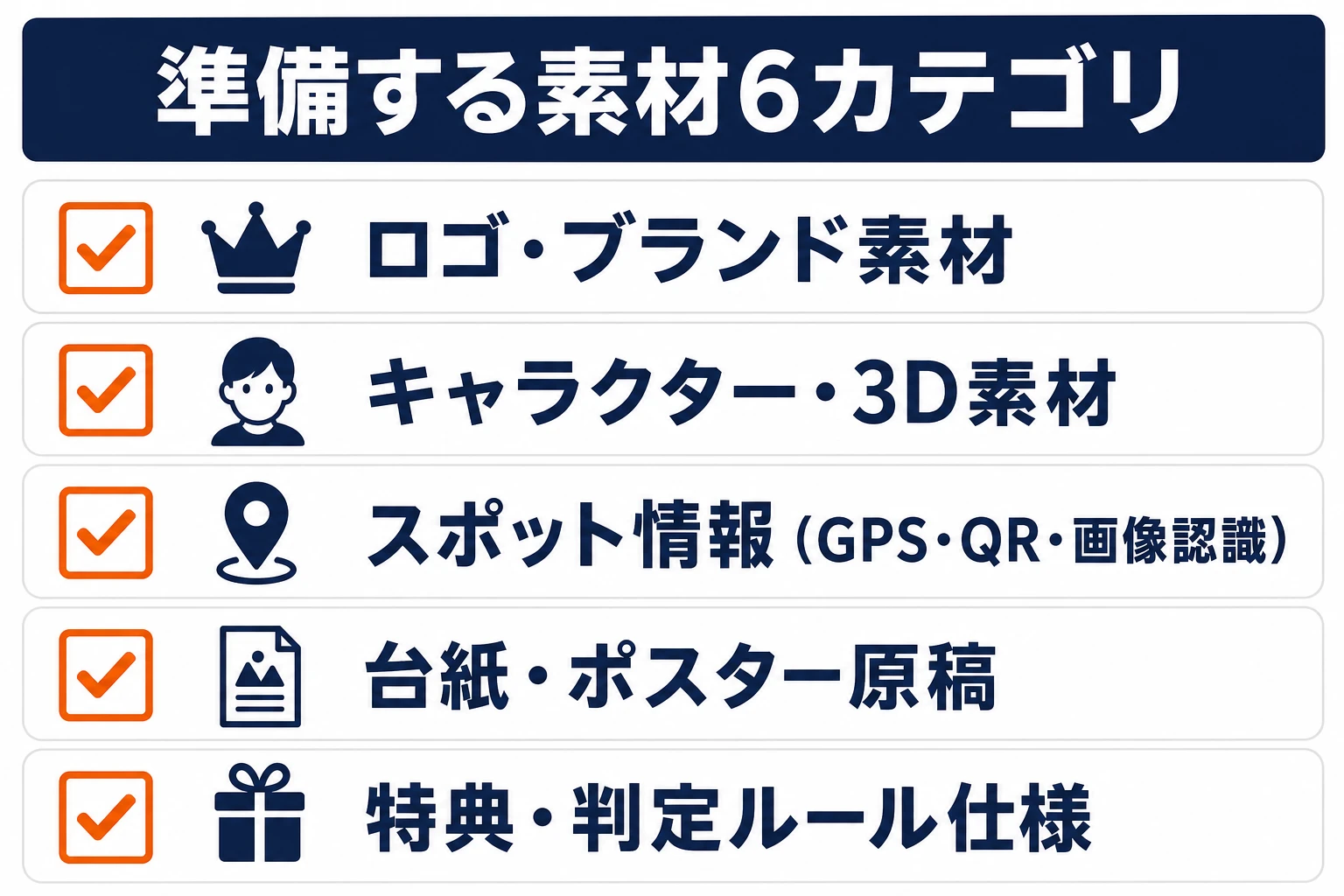

各ステップで必要になる素材・データ形式チェックリスト
最初の相談時にすべて揃っている必要はありません。「支給できる」「確認中」「制作を依頼したい」の3つに分けると、見積もりに必要な作業を整理できます。
| 準備するもの | 制作前に確認したい内容 | 未準備の場合に相談すること |
|---|---|---|
| ロゴ・ブランド素材 | 使用できるデータ、色・書体・余白の規定、確認窓口 | 使える形式の確認やデータの調整 |
| キャラクター・3D素材 | 使用できる画像・モデル、AR化・加工・公開に関する利用許諾、監修の要否 | 新規制作、既存素材の調整、権利確認の担当 |
| スポット情報 | 会場図、候補地の写真、移動経路、立ち止まれる場所、開放時間 | スポット候補の選定と現地確認 |
| 認識対象・判定用情報 | QR掲示位置、位置情報を使う範囲、画像認識で使う原稿や現物の写真 | 認識方式の比較、掲示物やマーカーの制作 |
| 台紙・ポスター・案内原稿 | イベント名、参加方法、途中で困ったときの案内、問い合わせ先 | 説明文・画面・掲示物の制作と確認手順 |
| 特典・判定ルール | 完走条件、特典の受け渡し、二重交換への対応、応募フォームの要否 | 景品、規約、事務局対応を含む範囲と費用 |
画像や3Dデータの形式・容量は、表示する内容と対象端末に合わせて確認します。素材を新規制作するか、支給データを使えるかで作業範囲が変わります。ARスタンプラリーの費用・見積もりの確認項目もあわせてご覧ください。

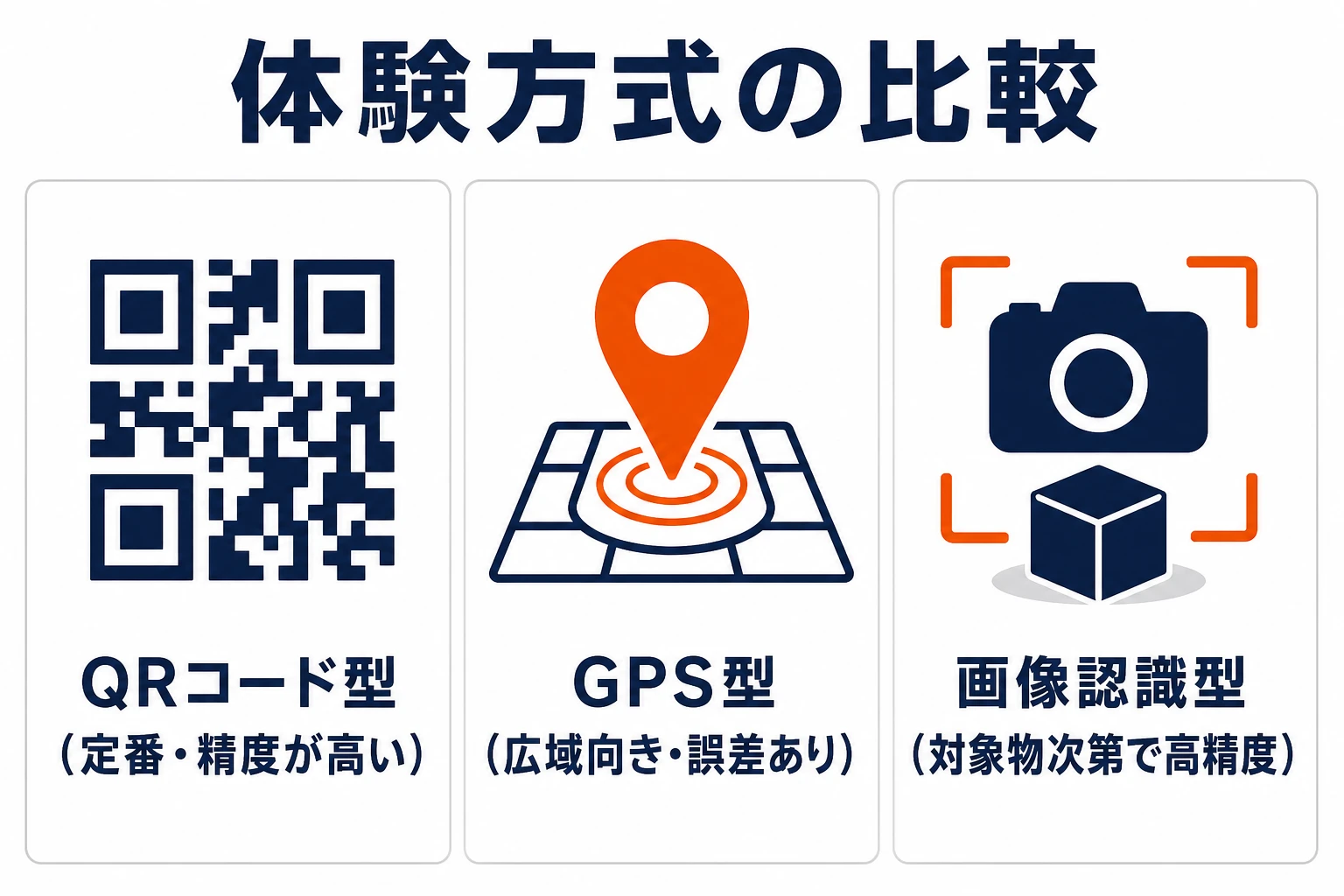

体験方式(GPS/QRコード/画像認識)で変わる制作工程
「スタンプを取得したと判断する方法」と「ARを画面に表示する方法」は分けて決めます。QRコードでページを開き、その先で画像認識のARを表示するなど、役割に応じて組み合わせることもできます。まず会場の条件と参加ルールから必要な判定を整理します。
| 確認項目 | QRコード | 位置情報(GPSなど) | 画像認識 |
|---|---|---|---|
| 主に準備するもの | 掲示場所と印刷物、読み取り後の案内 | スポット位置と判定範囲、位置情報利用の案内 | 認識する画像の原稿、印刷・設置条件 |
| 現地で確かめること | 読み取れる距離・明るさ、掲示位置、通信環境 | 実際に立てる場所で判定されるか、許可しなかった場合の案内 | 現物の大きさ・照明・反射・撮影角度で認識できるか |
| 運用上の確認 | 破損・撤去の点検、現地以外からのアクセスをどう扱うか | 判定できないときの窓口、屋内外それぞれの対応 | 対象が見つからない・読み取れない場合の案内 |

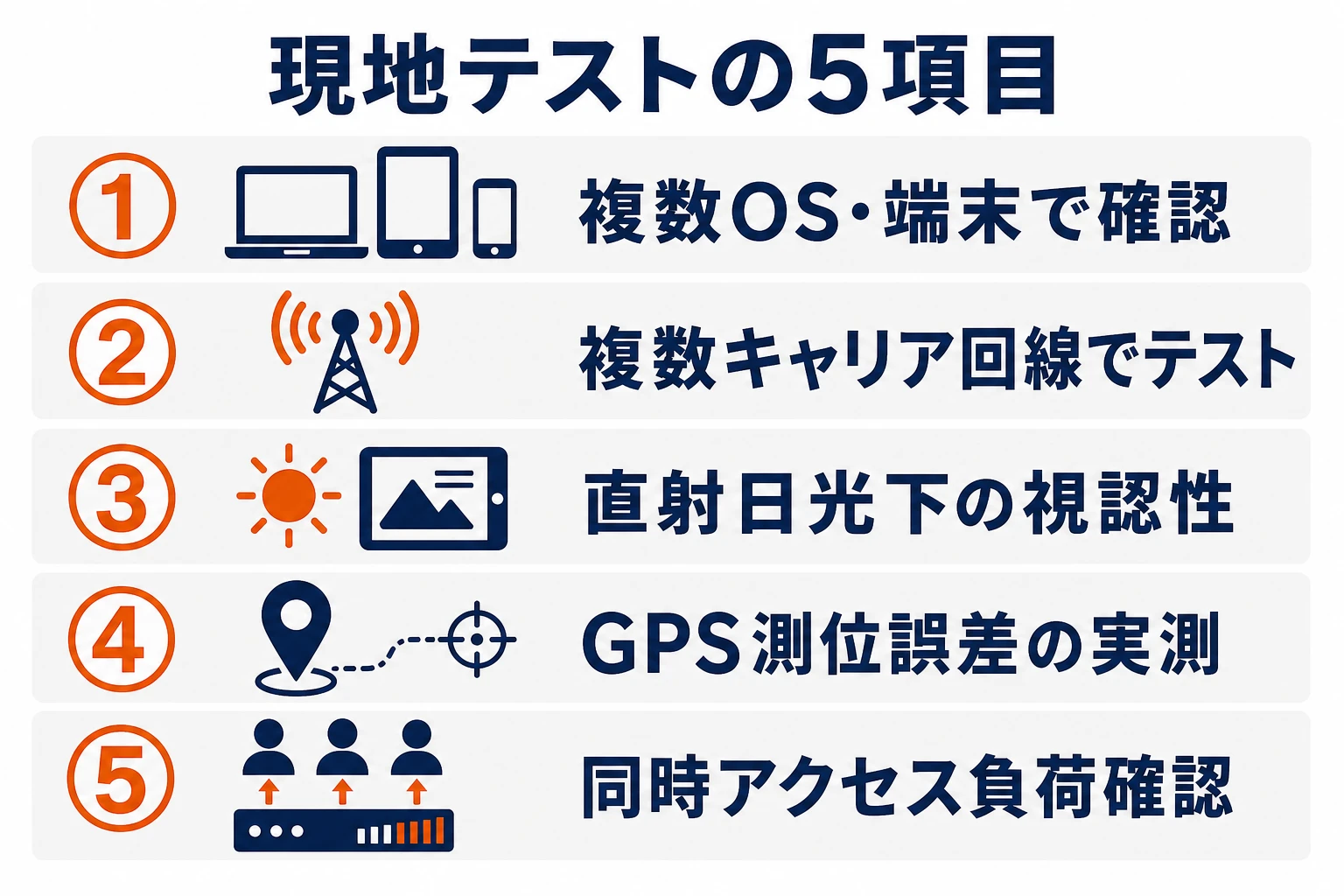

現地テスト・動作確認で必ず確認すべき5項目
確認する端末・回線・時間帯と、合格とする状態を制作前に揃えます。以下は検証計画のチェック項目です。現地テストと配信側の負荷確認は、それぞれ実施方法を決めて進めます。
- ①対象端末での一連の操作:開始、カメラの許可、AR表示、スタンプ取得、途中再開、完走後の案内を確認します。
- ②会場の通信環境:実際の掲示場所で読み込みを確認。読み込みが進まない場合に見せる案内も用意します。
- ③画面・掲示物の見やすさ:屋外の明るさや設置高さを確認し、立ち止まる場所が通行を妨げないかも会場側と確認します。
- ④採用する取得方式の判定:位置情報・QRコード・画像認識それぞれについて、取得できる条件と取得できない場合の案内を試します。
- ⑤混雑時の配信と現地運用:想定利用者数、アクセスが集中するタイミング、AR素材の容量を共有。配信側の負荷確認と、受付・特典交換の対応方法を別々に確認します。

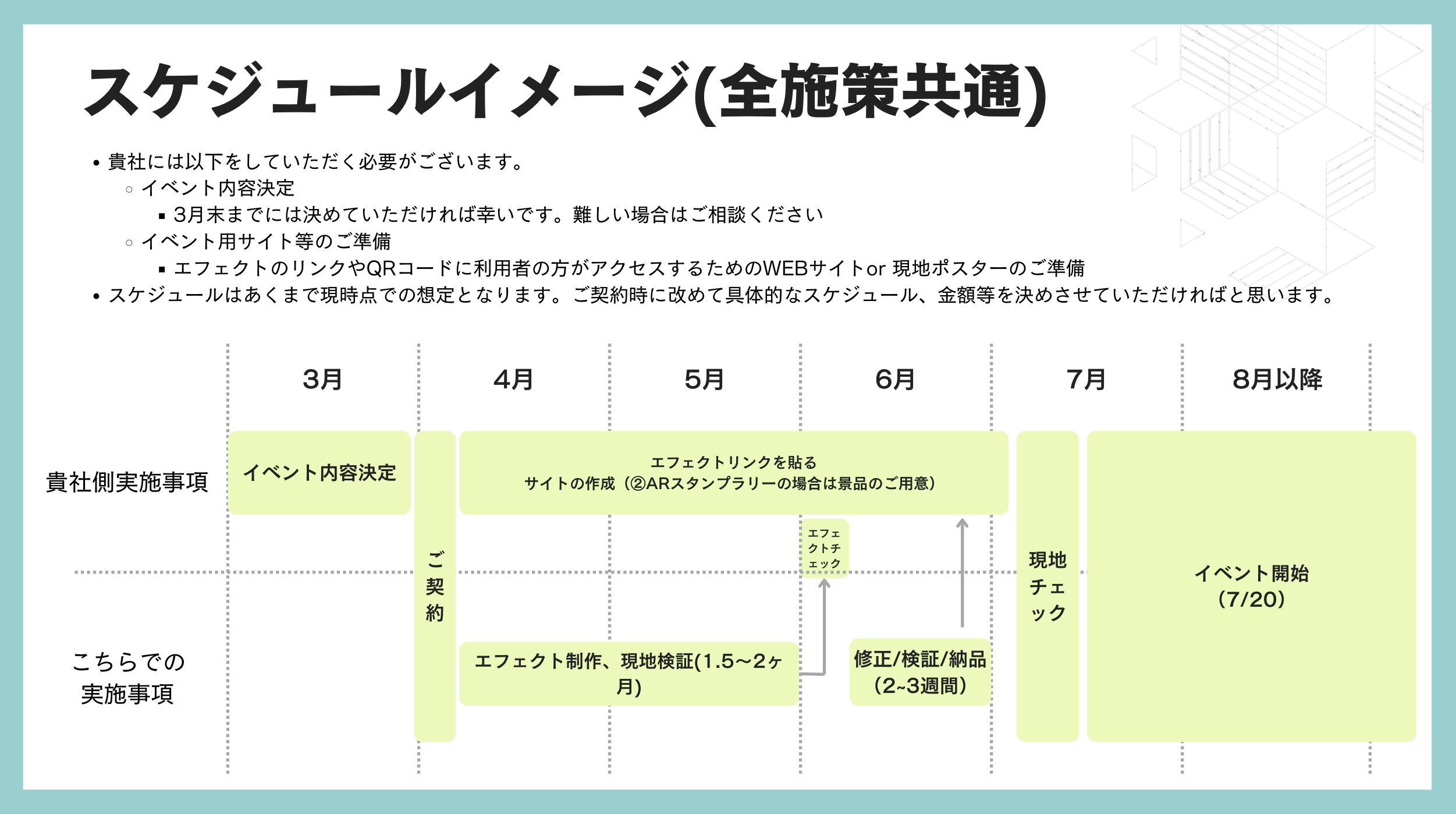

公開WebARの制作資料:下田港の現地確認と工程管理
下田港内めぐりでは、黒船を海上に重ねるWebARを公開しました。ここでは公開事例の制作資料から、企画・案内物・実機検証という共通する準備を紹介します。スタンプラリーの取得機能や完走率を示す事例ではありません。

制作日程では、現地で確かめた結果を修正へ反映できる時間を確保します。ラリーの場合は、ARの見え方に加えて、複数スポットの移動、取得条件、途中再開、完走後の案内を検証計画へ加えます。
提案から現地での体験まで、下田で制作したもの
下田で公開したのは、黒船が現れるWebARです。ここでは、スタンプラリーの準備にも共通する企画・案内物・実機検証の素材を紹介します。

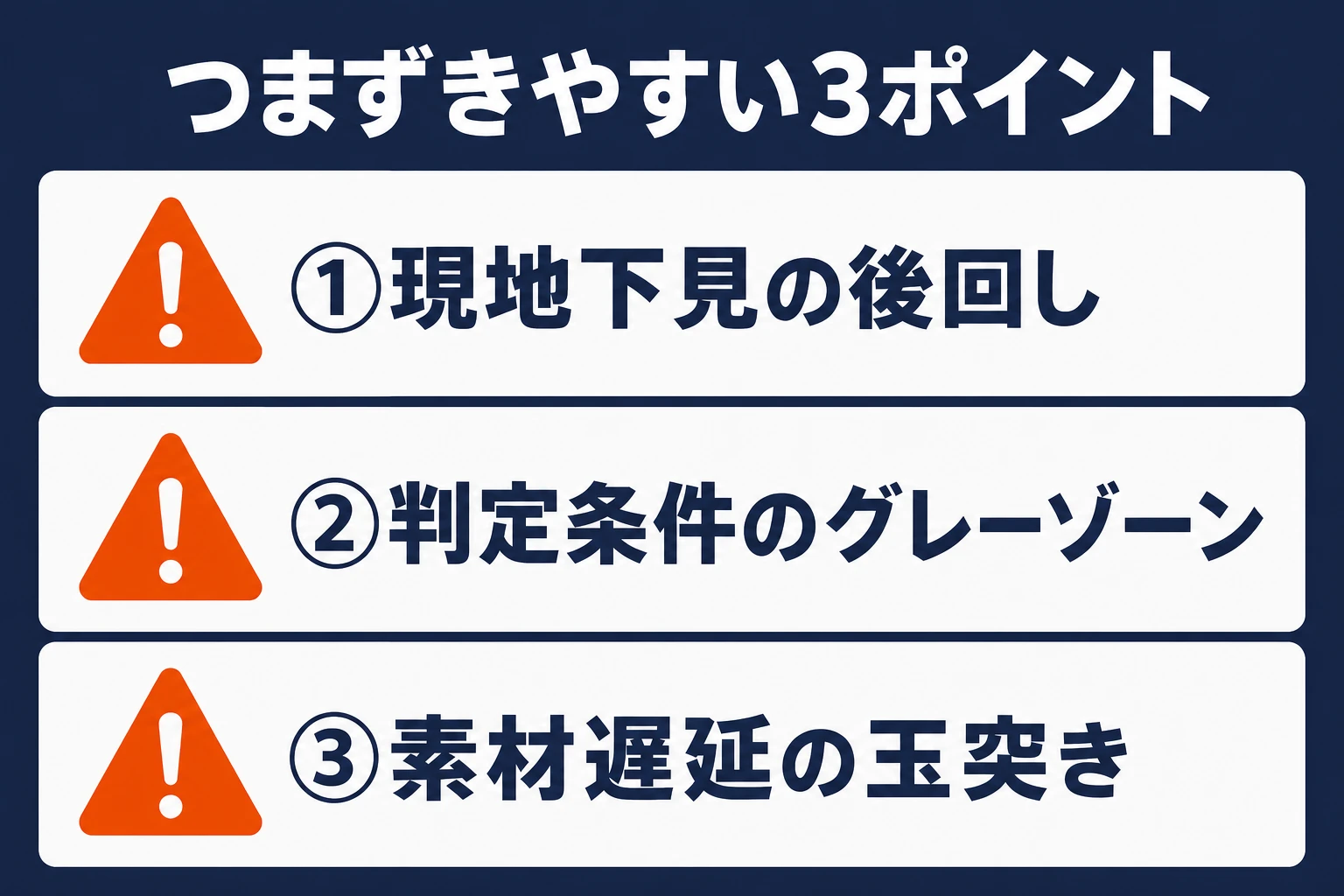

工程でつまずきやすい3つのポイントと対策
次の表は、制作前に役割と確認期限を決めておきたい項目です。会場や実装内容に合わせて、見積もりとスケジュールへ含めます。
| 確認したい点 | 制作への影響 | 事前に決めること |
|---|---|---|
| 現地下見・設置許可 | 掲示位置や通信環境の変更で、案内・実装・テストの修正が必要になる | 会場側の窓口、確認日、申請・設置・撤去の担当 |
| スタンプ判定と特典の条件 | 取得できない場合や二重交換への対応で、画面と運営手順が変わる | 取得・完走の条件、記録の保存方式、困ったときの案内と窓口 |
| 素材と利用許諾の確認 | 素材の差し替えや監修の待ち時間が、デザイン・実装に影響する | 支給データ、加工・公開に関する許諾、確認担当と期限 |
スポットや演出を追加するときは、素材だけでなく、画面、案内、検証の作業も増えるか確認します。費用と制作範囲の比較では、追加する作業を同じ条件で揃えることが大切です。
制作前の相談例
実際に寄せられた複数の相談をもとに、個別の会社・場所・条件を伏せて整理した相談例です。制作前の検討を紹介しています。
来場者への案内と、当日の運用まで整理したい
ARの内容に加え、来場者が迷わず参加できるか、待ち時間やスタッフの負担が増えないかも相談の論点になります。
制作前に整理すること:受付から体験開始、移動、終了後の案内までを一続きで考えます。掲示物・説明画面・機材・現地確認・当日の対応について、主催者と制作側の分担を整理します。スタッフ常駐や機材手配は、対応可否と費用を個別に確認します。
最初に共有したい情報:会場図、来場者の動き、混みやすい時間帯、通信環境、スタッフ配置を共有してください。未定の項目を明示すると、制作と現地運用の範囲を決めやすくなります。
よくある質問
Q. 当日の案内や混雑対策も、制作前に相談できますか?
A. はい。QRコードを見つけてから体験を始め、撮影・完走・特典受け取りへ進む流れを確認します。掲示物、受付、景品、機材などの準備と担当範囲も整理します。現地スタッフの常駐や機材手配が必要な場合は、対応の可否と費用を個別に確認します。
Q. 屋外や来場者が多い会場では、何を事前に確認しますか?
A. 会場の通信環境、掲示位置、参加者の動線、想定利用人数を確認します。AR素材の容量や同時利用の条件も踏まえて構成を検討します。現地確認と端末での検証が必要な範囲を、公開前のスケジュールに組み込みます。
Q. ARスタンプラリーの制作で最初に決めるべきことは何ですか?
A. 目的、対象者、会場、希望時期を共有してください。会場図と想定する滞在時間からスポット候補を選び、ARの内容、スタンプ取得、完走・特典の条件を整理します。すべて確定していなくても概算を相談できます。
Q. 紙のスタンプ台紙は必要ですか?
A. デジタル台紙で進捗を表示する構成も可能です。紙は案内や地図として必要か、スマートフォンを使わない人へ別の参加方法を用意するかを検討します。印刷物の制作・配布・補充の担当も確認します。
Q. スポット数はいくつが適切ですか?
A. 一律の適正数は決めず、会場の動線、移動距離、体験と休憩に使う時間、対象者から検討します。候補ルートを実際に歩き、立ち止まれる場所と所要時間を確認してから、スポットを増減させます。
Q. 現地下見はいつ行うべきですか?
A. スポット候補が出た段階で、会場側の確認日と許可の手続きを相談します。設置場所・通信環境を確かめ、制作後の現地テストとは別に必要な下見の範囲を決めます。
Q. GPS型とQRコード型はどちらがおすすめですか?
A. 掲示物を設置できるか、現地訪問をどの条件で確認するか、通信・位置情報の利用条件から選びます。候補地での確認結果を踏まえ、判定できない場合の案内も含めて方式を決めます。
まとめ:素材準備が納期とクオリティを左右する
TOBIDASEのARスタンプラリー制作は約1〜2ヶ月が目安です。希望開催日から、素材と利用許諾の確認、現地確認、会場側の確認、修正の期間を逆算します。期間は演出や機能、会場の条件によって変わります。
- 6項目の準備物を「支給できる・確認中・制作を依頼したい」に分ける
- スポット数は移動経路と所要時間、対象者から決める
- AR制作、掲示物、受付、特典、公開後の対応の担当と費用を揃える
制作開始価格は60万円〜(税別)。スポット設計、スタンプ・完走画面、体験ページとQRコードを含みます。景品の調達、応募規約、事務局運用などは別途お見積もりです。現行の料金・制作範囲をご確認ください。
会場図や写真、開催時期、体験してほしいこと、分かる範囲の予算があれば、必要な素材や制作範囲から相談できます。ARスタンプラリーの企画・概算を相談する
